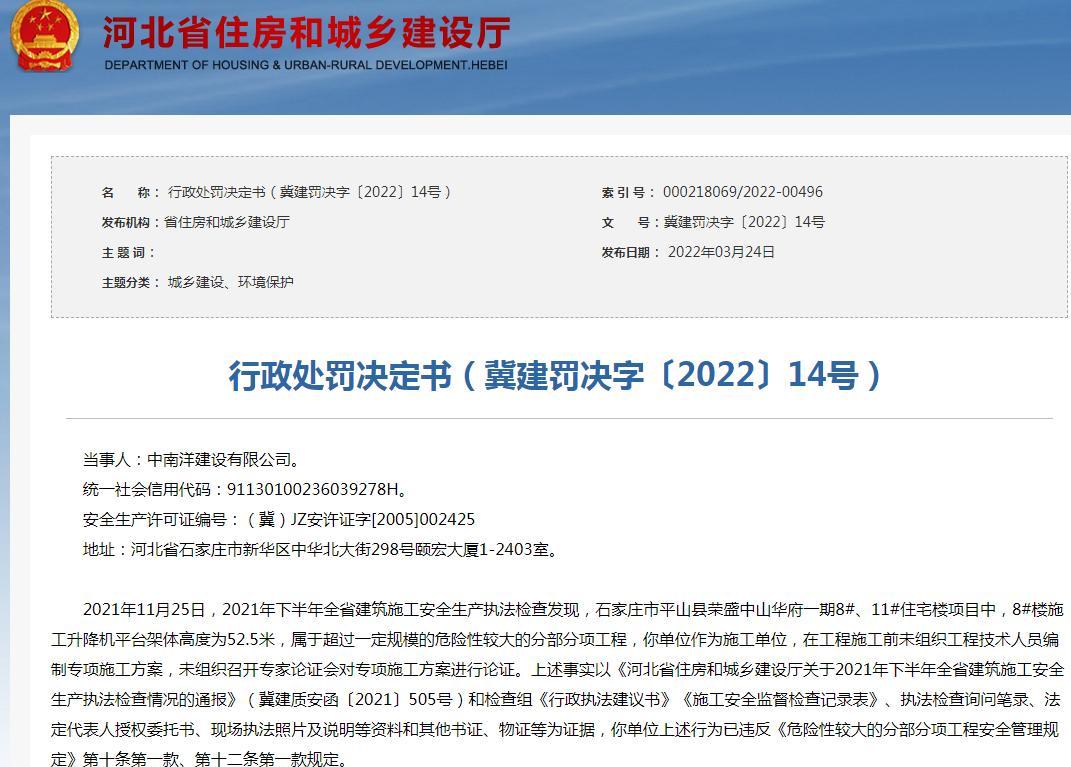

據河北省住房和城鄉建設廳近日發布的《行政處罰決定書(冀建罰決字〔2022〕14號)》顯示,中南洋建設有限公司(統一社會信用代碼:91130100236039278H)于石家莊市平山縣榮盛中山華府一期8#、11#住宅樓項目中,8#樓施工升降機平臺架體高度為52.5米,屬于超過一定規模的危險性較大的分部分項工程,中南洋建設有限公司作為施工單位,在工程施工前未組織工程技術人員編制專項施工方案,未組織召開專家論證會對專項施工方案進行論證。違反《危險性較大的分部分項工程安全管理規定》第十條第一款、第十二條第一款規定,依據《危險性較大的分部分項工程安全管理規定》第三十二條、第三十四條第(一)項,河北省住房和城鄉建設廳對該單位處暫扣安全生產許可證30日處罰。安全生產許可證編號:(冀)JZ安許證字[2005]002425。
以下為處罰全文:
2021年11月25日,2021年下半年全省建筑施工安全生產執法檢查發現,石家莊市平山縣榮盛中山華府一期8#、11#住宅樓項目中,8#樓施工升降機平臺架體高度為52.5米,屬于超過一定規模的危險性較大的分部分項工程,你單位作為施工單位,在工程施工前未組織工程技術人員編制專項施工方案,未組織召開專家論證會對專項施工方案進行論證。上述事實以《河北省住房和城鄉建設廳關于2021年下半年全省建筑施工安全生產執法檢查情況的通報》(冀建質安函〔2021〕505號)和檢查組《行政執法建議書》《施工安全監督檢查記錄表》、執法檢查詢問筆錄、法定代表人授權委托書、現場執法照片及說明等資料和其他書證、物證等為證據,你單位上述行為已違反《危險性較大的分部分項工程安全管理規定》第十條第一款、第十二條第一款規定。
2022年3月2日,本機關依法向你單位送達了《行政處罰事先告知書》(冀建罰先告字〔2022〕9號),你單位在規定期限內未提出書面陳述申辯。
依據《危險性較大的分部分項工程安全管理規定》第三十二條、第三十四條第(一)項規定,本機關決定給予你單位以下行政處罰:
暫扣安全生產許可證30日。
安全生產許可證暫扣期滿前10個工作日,你單位需向頒發管理機關提出發還安全生產許可證申請。
如不服本處罰決定,可以自收到本《決定書》之日起60日內向河北省人民政府或住房和城鄉建設部申請行政復議,或在6個月內直接向石家莊市新華區人民法院起訴,復議和訴訟期間,本處罰決定不停止執行,法律另有規定的除外。逾期不申請行政復議或不向人民法院起訴又不履行本處罰決定的,本機關有權申請人民法院強制執行。
河北省住房和城鄉建設廳
2022年3月24日
